龍王變電站35千伏出線進行升級改造
發布時間:2020/01/10 行業新聞 標簽:出線改造變電站改造瀏覽次數:2284
1月8日,國網阜南縣供電公司集中施工力量對110千伏龍王變電站35千伏出線進行升級改造,進一步優化該縣南部蒙洼蓄洪區電網架構,確保提高冬季電網供電可靠性。

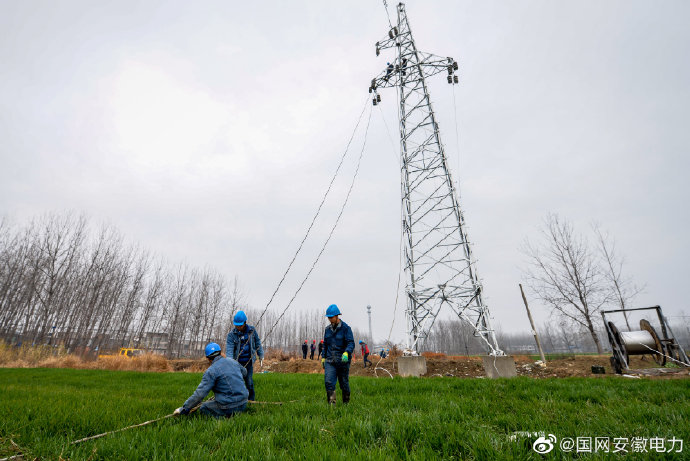

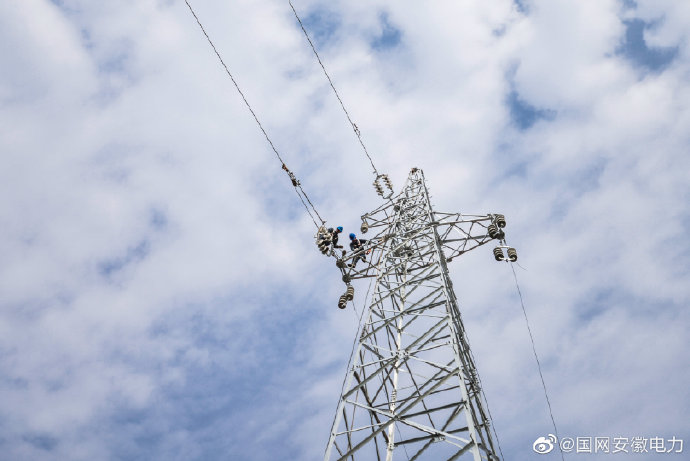

為做好該線路升級改造,阜南縣供電公司一方面加強對原有供電線路的維護消缺,保障不因改造造成的停電對群眾生產生活造成影響。另一方面,新辟了8公里新的線路通道重新架設了18基鐵塔,計劃年前完成建設任務,及時完成線路負荷轉移。截止目前,該工程桿塔架設工作已經完成,正在實施最后的線路架設。
