110千伏下洋變電站圓滿完成全站停役檢修任務
發布時間:2020/03/25 行業新聞 瀏覽次數:1824
【一次檢修節約成本15萬元 三明供電以提質增效搶奪疫情造成損失】

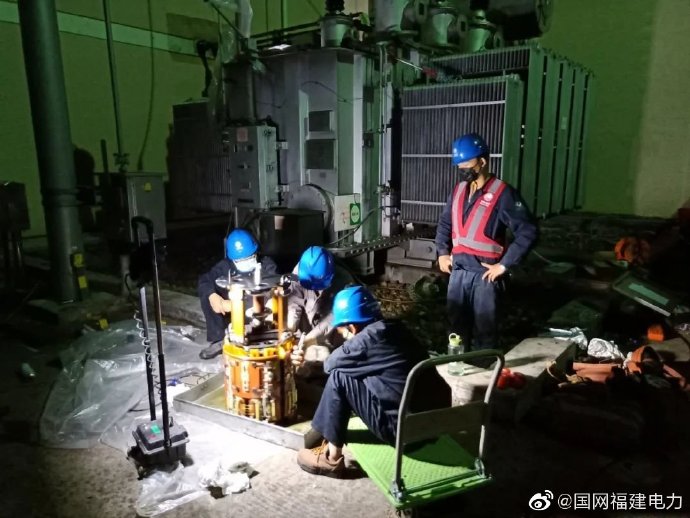

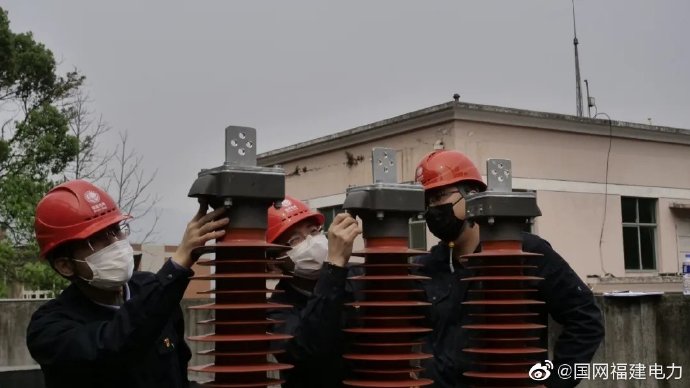

3月22日晚上22時,地處三明市三元區的110千伏下洋變電站圓滿完成全站停役檢修任務,比計劃停電時間提早近10個小時一次送電成功,增供電量約120萬千瓦時,節約檢修成本近15萬元。從3月21日上午9時下洋變電站全站電停電施工以來,三明公司檢修人員就按照“應修必修”、“修必修好”的目標,倒排計劃、夜以繼日地同步進行進線電源遷改、兩臺主變檢修等工作,多專業協同合作,高標準嚴格管控,將停電時間盡量縮短,確保線路架設和檢修設備的質量。
