500千伏輸變電工程線路放線工作順利完成
發布時間:2019/08/20 行業新聞 標簽:220千伏出線工程500千伏變電站500千伏輸變電工程線路放線工作瀏覽次數:2404

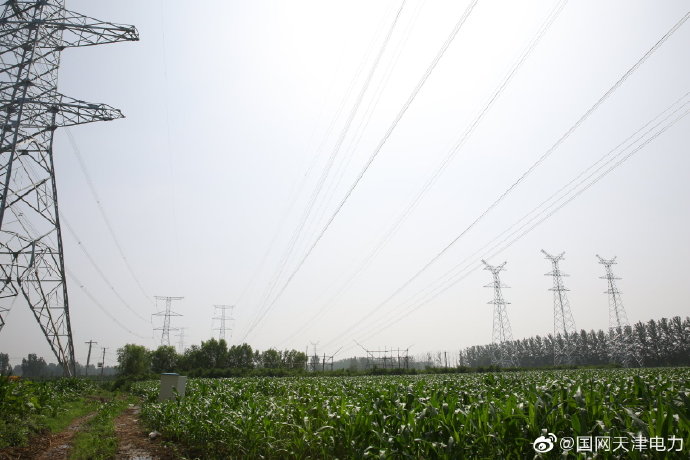

8月16日,國網天津建設公司在建項目渠陽(寶北)500千伏輸變電工程線路放線工作順利完成。該工程按照“兩型三新”、“三通一標”標準設計,將現狀500千伏盤北線、500千伏盤蘆線接入新建渠陽500千伏變電站,線路全長25公里,新建鐵塔63基,全線采用同塔雙回路設計。自開工以來,公司高度重視本工程建設,接到施工任務后,立即組織專題策劃、周密組織,全面提升施工技術水平,確保工程一次成優。公司全體員工高舉“電網鐵軍”旗幟,戰高溫酷暑,堅持以“工程進度服從安全、質量”為原則,吃苦耐勞,攻堅克難,勇于創(chuàng )新。施工中項目部全程配合設計、屬地公司、施工單位對組塔地形條件、放線區段積極溝通,確保放線施工安全順利。
此外,同期開展的渠陽220千伏出線工程放線工作目前已開始實施,該工程于2018年11月30日開工,新建鐵塔295基,線路長度95.05km,截至目前基礎已完成245基,組塔已完成125基。
據悉,該工程建成后將徹底解決天津北部電網脫離天津主網的現狀,同時完善天津北部電網結構,并進一步完善天津500千伏主網架結構,提高地區供電可靠性,緩解電網運行壓力。
